建築中レポート
- 1. 2025年01月08日
-

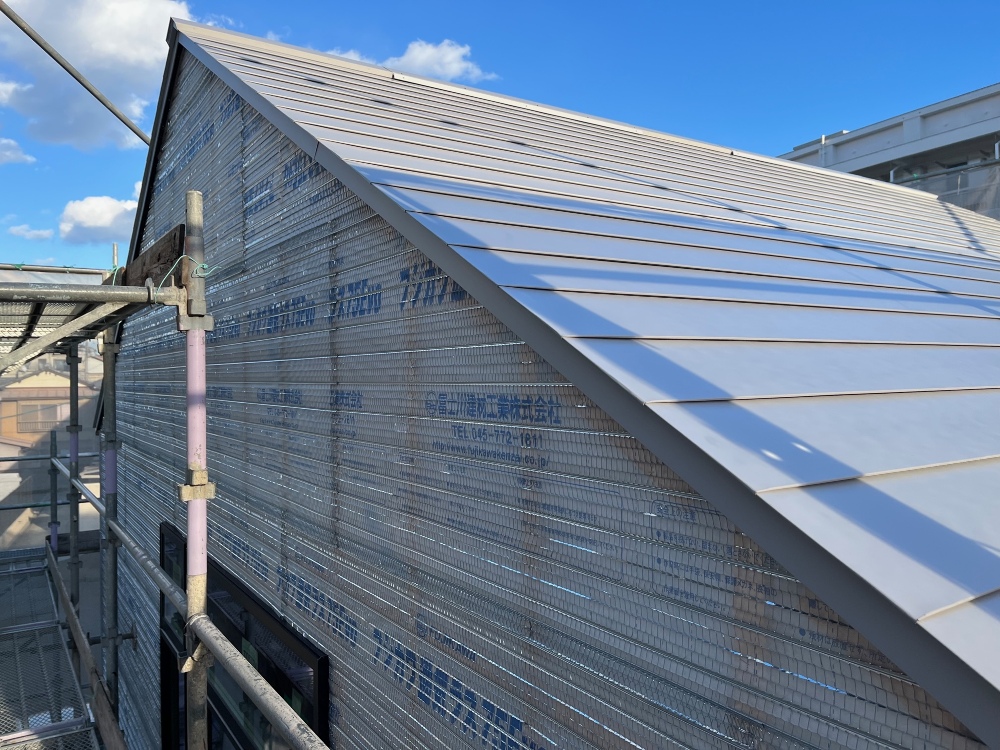

ラス網施工中です
今週は外壁にモルタルの下地となるラス網を施工しております。
来週からは2週間ほど掛けて、その上にモルタルを塗っていきます。

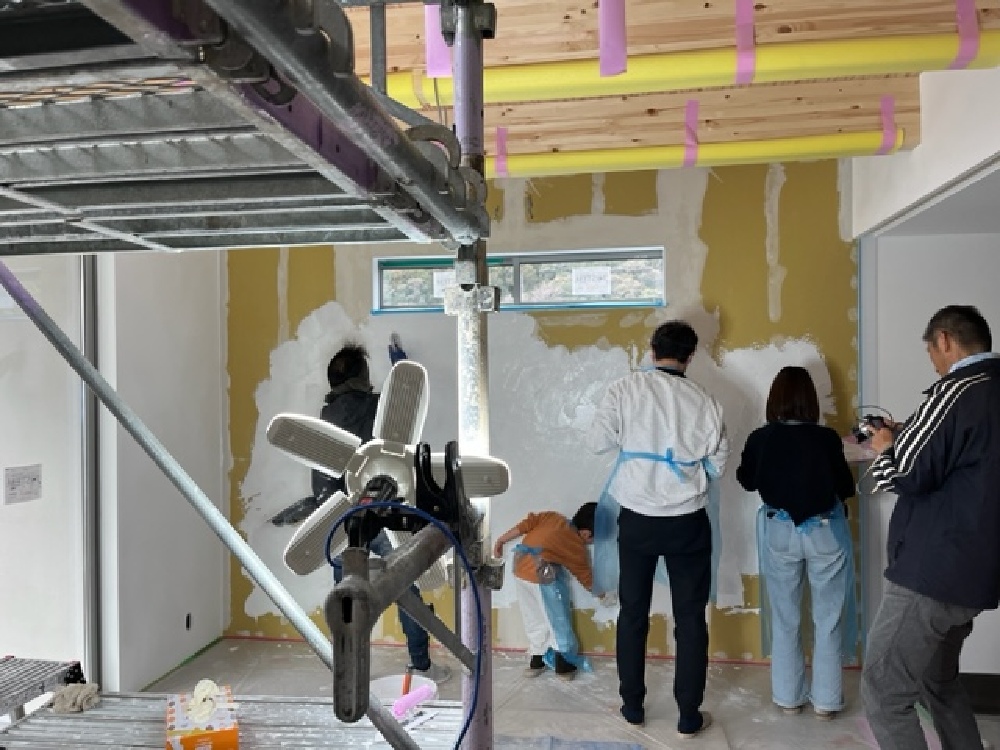

室内では大工さんの床張りが終わり、壁のプラスターボードを張り始めました。

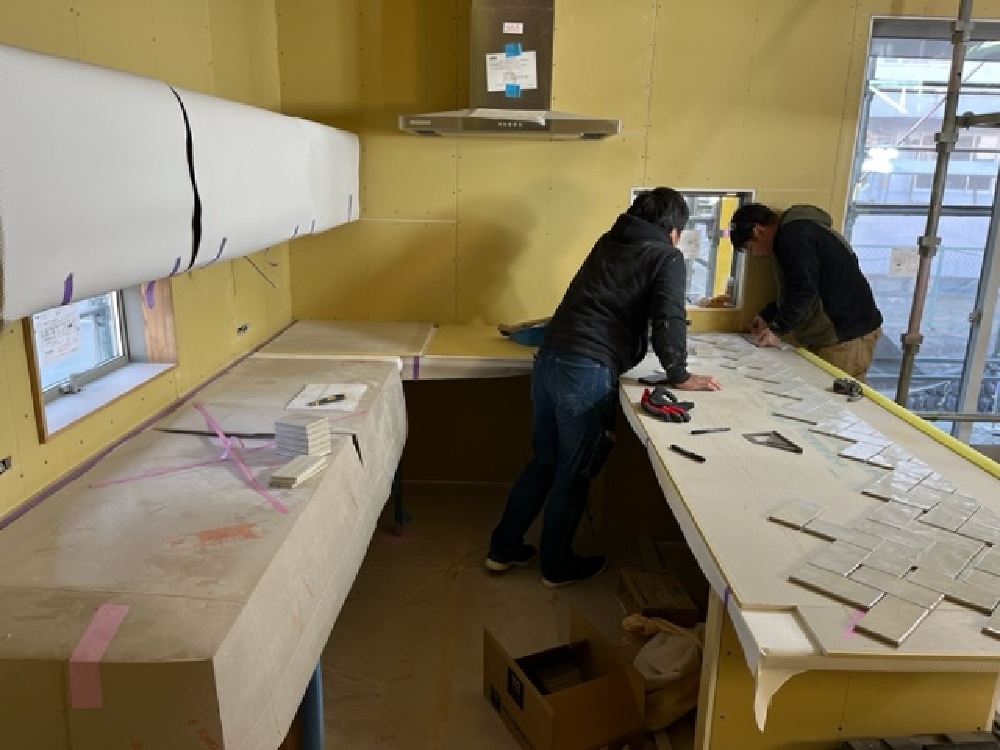

来週はソラマドキッチンの施工を少しずつ始めていく予定です(^^♪
- 2. 2024年12月19日
-

断熱材を吹付ました
今日は一日かけて、屋根面と外壁面に断熱材を吹付ました。
これで室内の工事は、寒さが和らぎます(^^♪
今後の工程は、まず床を張り、その後外壁面にプラスターボードを張っていきます。
年内はユニットバスの設置まで、進める予定です。
- 3. 2024年12月05日
-
屋根工事を行いました

昨日外壁に透湿防水シートを施工し、今日は屋根にガルバリウムを施工しました。
上棟後天気にも恵まれ、スムーズに工事が進んでおります(^^♪
今後は構造金物や筋交いの取付を行い、来週からは電気配線や水道の配管工事を行う予定です。
- 4. 2024年11月21日
-

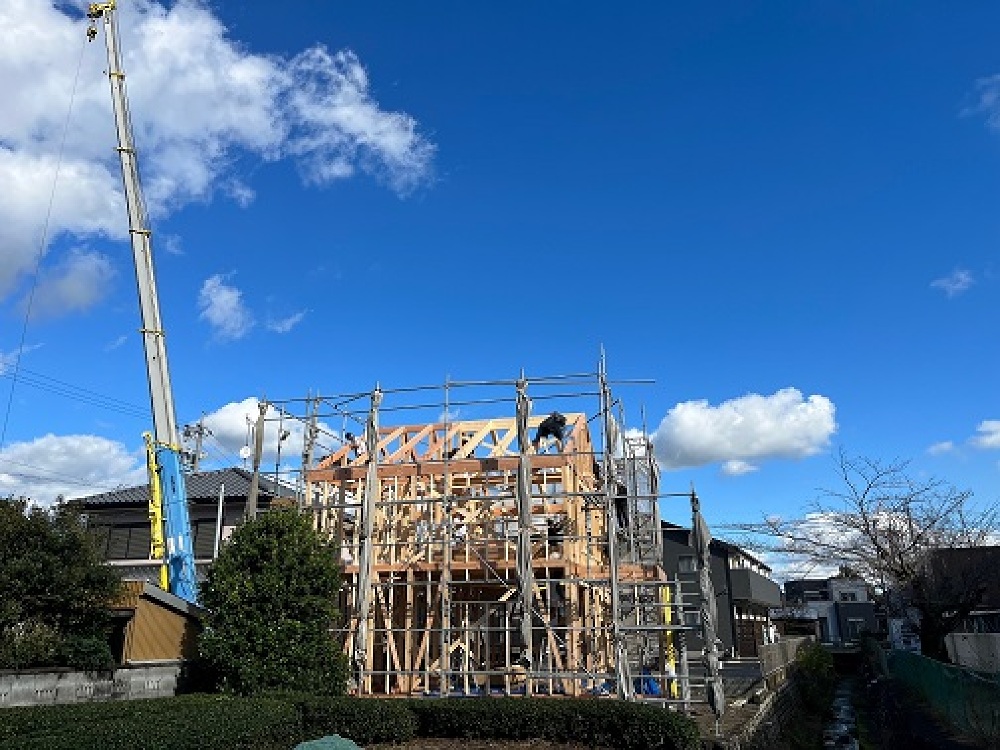

上棟しました!
先週土台据えを行い、今日は上棟を行いました。
2階がすべて登り梁で、ほとんどが勾配天井の構造現しになりますので、化粧梁に凹みを付けないよう丁寧に作業を進めました。
明日からは構造面材や構造金物の施工など、構造をまとめる作業を中心に進めていきます。
- 5. 2024年10月25日
-
コンクリートを打設しました

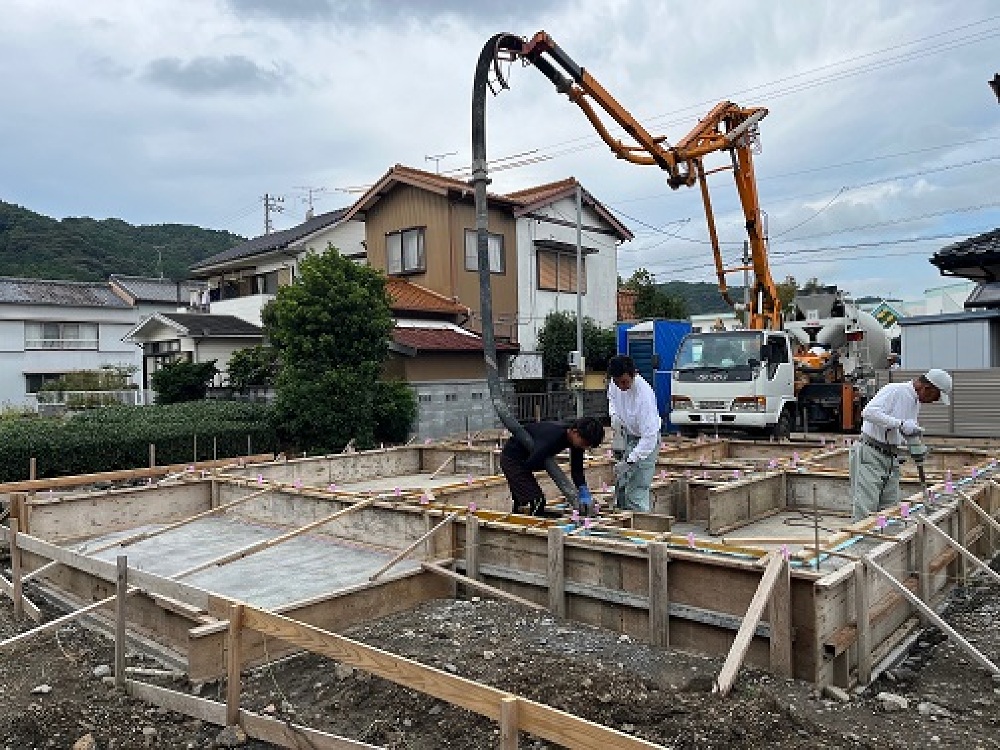

昨日までにアンカーボルトや型枠を正確に組み立てて、今日はコンクリートの打設を行いました。
今後は120時間以上の養生期間ののち、型枠の撤去を行います。
引き続き、水道の配管工事や土台据えの準備、プレカット材の発注業務を進めていきます。
来月の上棟が今から楽しみです(^^♪
- 6. 2024年10月18日
-
基礎工事中です

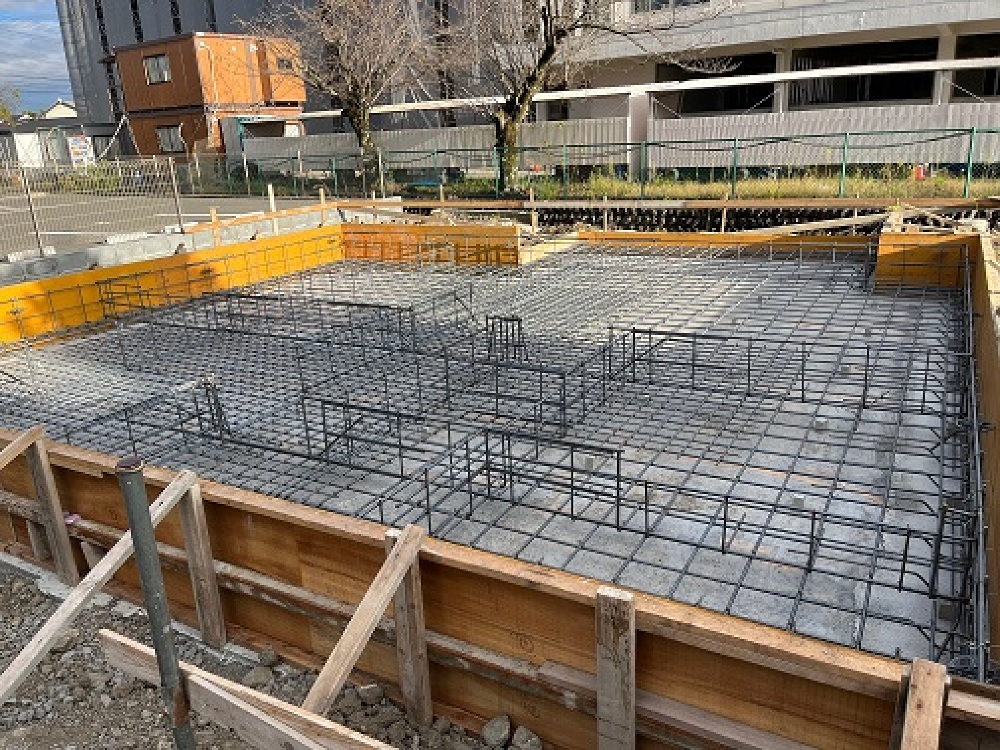

今日は鉄筋屋さんが基礎の配筋工事を行いました。
あらかじめ工場で加工された鉄筋を持ち込むので、予定通り一日で組みあがりました。
来週早々に水道屋さんが配管を通すためのスリーブやボイドを設置して、配筋検査合格後コンクリートの打設を行います。
- 7. 2024年10月07日
-
着工しました!
先週地鎮祭を行い、今日から着工しました。
地盤補強の必要ない地耐力が確認できたため、そのまま基礎工事に入れました(^^♪
上棟は11月中旬の予定で、現在プレカットの打ち合わせを工事と並行して進めております。
これから一つひとつの工程を、丁寧に監理していきたいと思います!
- 8. 2024年08月31日
-
地盤調査を行いました
旧金谷町に2階建て切妻タイプのソラマドを建設します。
LDKの一部に吹抜を配置し2階との繋がりをもたせた上で、2階の天井は登り梁構造現しの勾配天井となっております。
1階の床から2階の天井の一番高いところは、天井高7mを超えた開放的な空間となります。

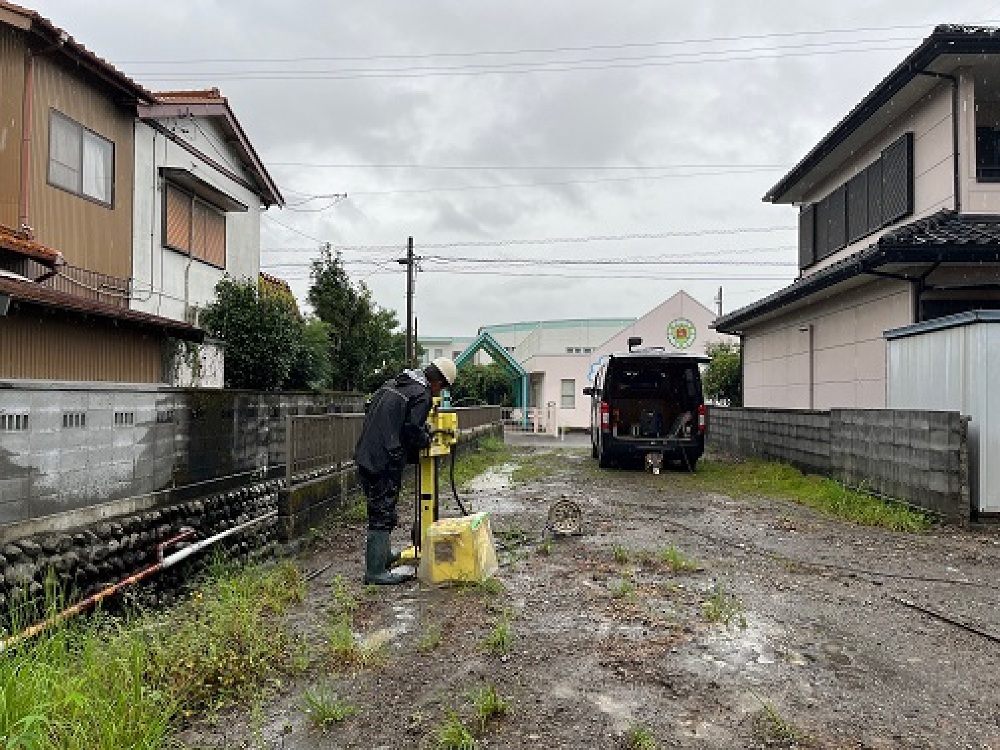

今日は10月初旬の着工に向けて、地盤調査を行いました。
図面の詳細が確定次第、申請業務を進めていきます。
