建築中レポート
- 1. 2021年11月03日
-
外構工事が始まりました。
本日から外構工事に入りました。
道路に面してる所に木を植え、夜には外壁に向けてライトアップします。
内部も順調に仕上がってきていてもうすぐ竣工です!
- 2. 2021年10月12日
-

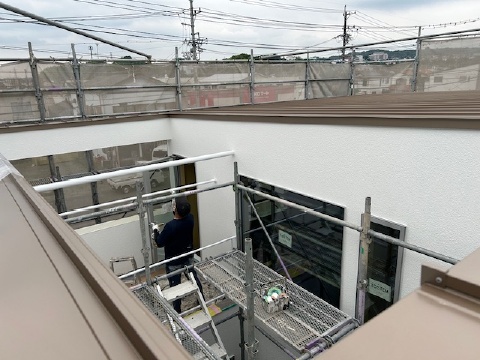

足場を撤去しました
外壁工事、樋掛けが終わり、足場の撤去を行いました。
これから中庭では、ソラマドデッキの製作を、屋内ではソラコッタ塗を行います。
いよいよ竣工が近づいてきました(^^♪
- 3. 2021年09月27日
-
外壁板張り工事
今日は外観のアクセントとなる板張り工事を行っております。
外壁が張り終わると樋掛けを行い、いよいよ足場の撤去です。
室内は大工さんの工事が終わり、現在は天井と壁の一部に壁紙を貼っております。
壁紙が貼り終わると、室内はソラコッタ塗りを始めます。
- 4. 2021年09月14日
-
階段がつきました!
1階から2階へつながる階段が出来ました!今までハシゴで上り下りしていましたが、やっとスムーズな動きができます!(^^)!階段下スペースを有効活用するために、今回はトイレが階段下に来ますよ。
- 5. 2021年08月28日
-

アクアフォーム吹付作業を行いました。
本日、現場発泡断熱材の「アクアフォーム」吹付作業を行いました。隅々まで吹付られるので、夏も冬も断熱効果に優れています。壁は8センチ以上、天井は17センチ以上吹き付けます。
- 6. 2021年08月02日
-

上棟しました!
本日上棟しました!
工事はスムーズに進み、途中で雨が降りましたが夕方には無事屋根にルーフィングを敷くことができました。
暑い中一日頑張ってくれた職人さん、本当にありがとうございました!
このあとの工程も丁寧に監理していきます。
- 7. 2021年07月26日
-
減震装置を設置しました
基礎工事が順調に終わり、今日は土台据えを行いました。
と言っても、ソラマド静岡の場合その前にとても大切な工程があります。
それは基礎と土台の間に設置する、減震装置の取付です
約160個の減震装置を丁寧に一つ一つ正確に設置し、万が一の大地震に備えるのです!
この減震装置は中~大地震の際、基礎と土台を緩やかに滑らせることにより、建物への被害を軽減します。
保証制度も充実しておりますので、ご安心頂けます(^^♪
- 8. 2021年07月12日
-

コンクリートを打設しました
配筋検査合格後、スラブコンクリートを打設しました。
明日からはアンカーボルトや基礎断熱材の取付、型枠(内枠)の設置を行います。
順調に工事が進むと、7月下旬の土台据え、そして上棟の予定です。
しばらくは天気予報とにらめっこの状態が続きます(^^)
- 9. 2021年07月10日
-

基礎配筋が完了しました
本日基礎配筋とスリーブの設置が完了しました。
炎天下の作業でしたがこまめに水分補給をしながら工事を行いました。
これからもっと暑くなると思いますが、暑さに負けずに工事を行っていきます!
- 10. 2021年06月29日
-
着工しました!
今日から基礎工事が始まりました!
写真は建物の配置と地盤の高さを正確に出す為の作業中です。
これから7月末の上棟までの工程を一つ一つ丁寧に監理していきます!
- 11. 2021年05月10日
-
地盤調査を行いました
焼津市の区画整理地内にソラマド静岡モデルを建設します!
外観は片流れ屋根と板張りの外壁が特徴で、
間取りはコの字型キッチンとソラマドデッキを中心に、子育て世代が巣ごもり生活を満喫できる設計です(^^♪
どんなソラマドになるか楽しみにして下さい!!
