焼津市北新田のソラマド
焼津市H様邸
地域別|すべて
建築中レポート
- 1. 2022年08月02日
-
地盤調査と地鎮祭を行いました
焼津市北新田に平屋建てのソラマドを建設します。
パブリックゾーンとプライベートゾーンを別棟で構成し、
中央のろうかで接続する間取りです。
パブリック棟は登り梁と野地板が見える構造現しで、
開放的な勾配天井にする計画です。

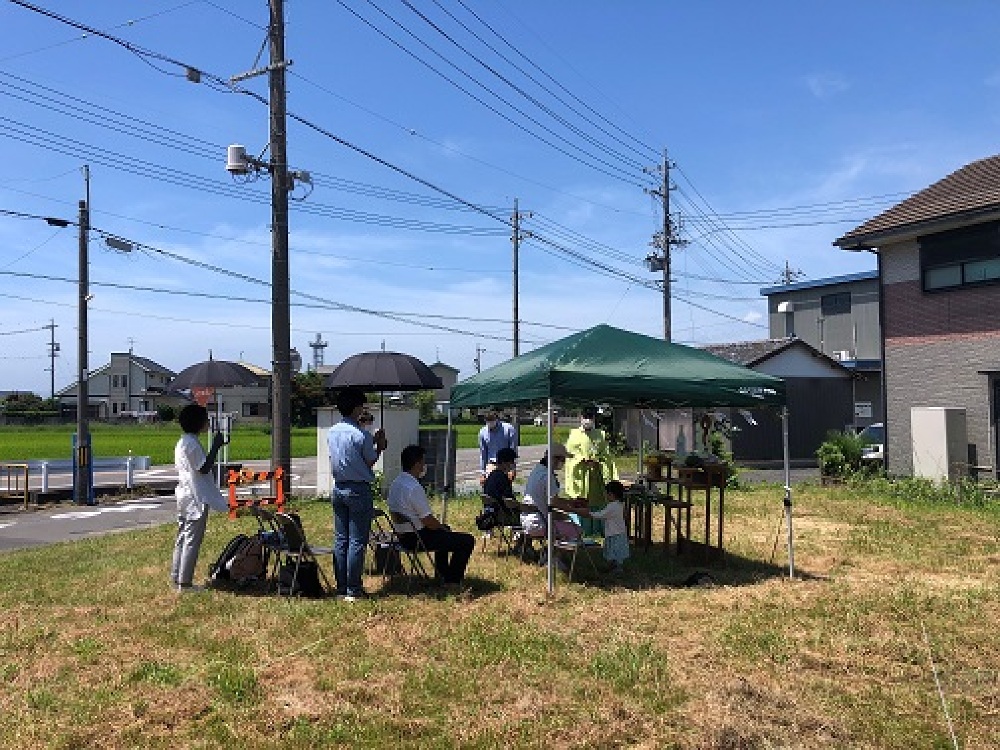

お盆休み明けの着工に向けて、昨日は地盤調査を、
今日は地鎮祭を行いました。
いよいよ着工が近づいてきました(^^♪
- 2. 2022年08月22日
-

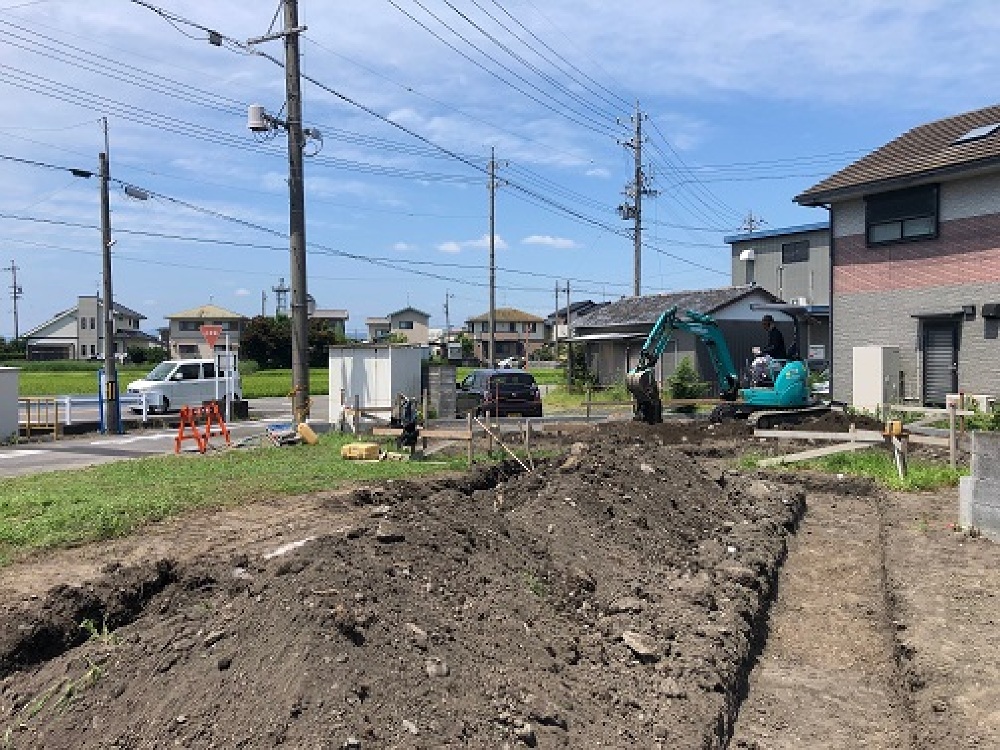

着工しました!
地鎮祭後、土留め工事と仮設工事を行い、先週末から基礎工事に入りました。
現在は表層の柔らかい土を掘り起こし、転圧すると固く締まる砕石に入れ替える工事を行っております。
順調に工事が進むと3週間程で基礎工事が完了し、来月下旬の上棟予定です。
これから一つひとつの工程を丁寧に監理していきます(^^♪
- 3. 2022年08月30日
-

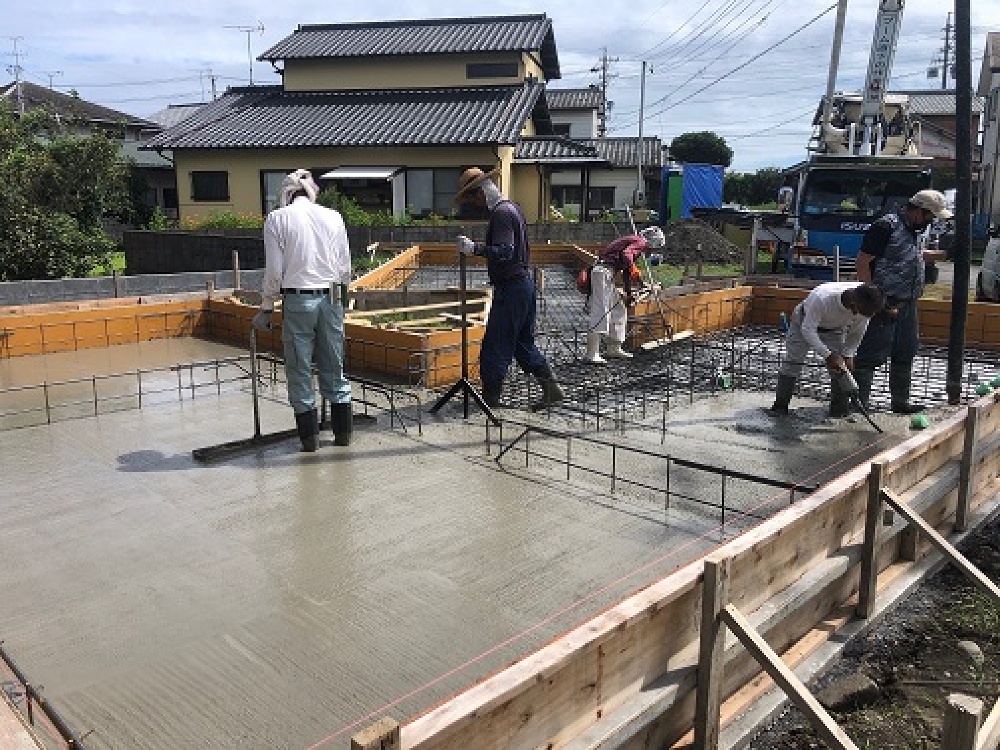

コンクリートを打設しました
着工後順調に工事が進み、今日はスラブコンクリートを打設しました。
明日からはアンカーボルトや内枠の設置を行い、来週早々に立上りコンクリート打設予定です。
今から来月下旬の上棟が楽しみです(^^♪
- 4. 2022年09月15日
-

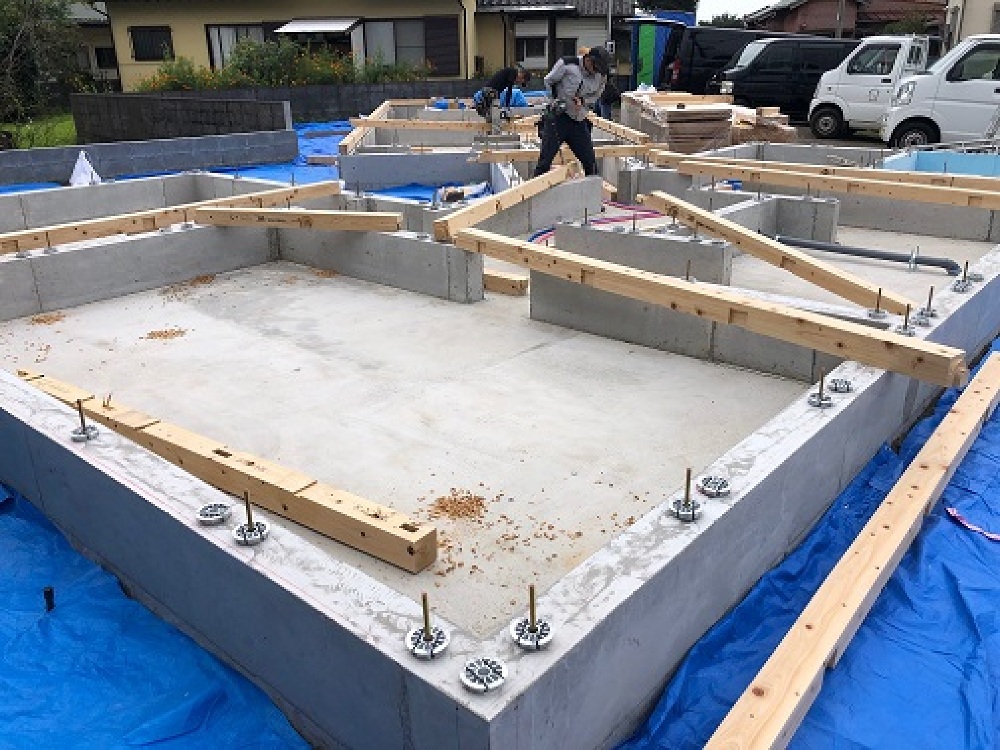

土台据えを行いました
基礎工事が順調に終了し、今日は土台据えを行いました。
まずは基礎と土台の間に設置する約250個の減震装置を正確に配置し、その後土台を減震装置の上に載せていきます。
アンカーボルトの締め付けも、大地震の際減震装置が最大限効果を発揮するよう、トルクを測定しながら均一な力で行います。
今日も順調に工事が進み、昼には薬剤による防蟻工事を、夕方には床断熱材と床合板の取付まで工事が出来ました。
いよいよ上棟が近づいてきました(^^♪
- 5. 2022年09月28日
-

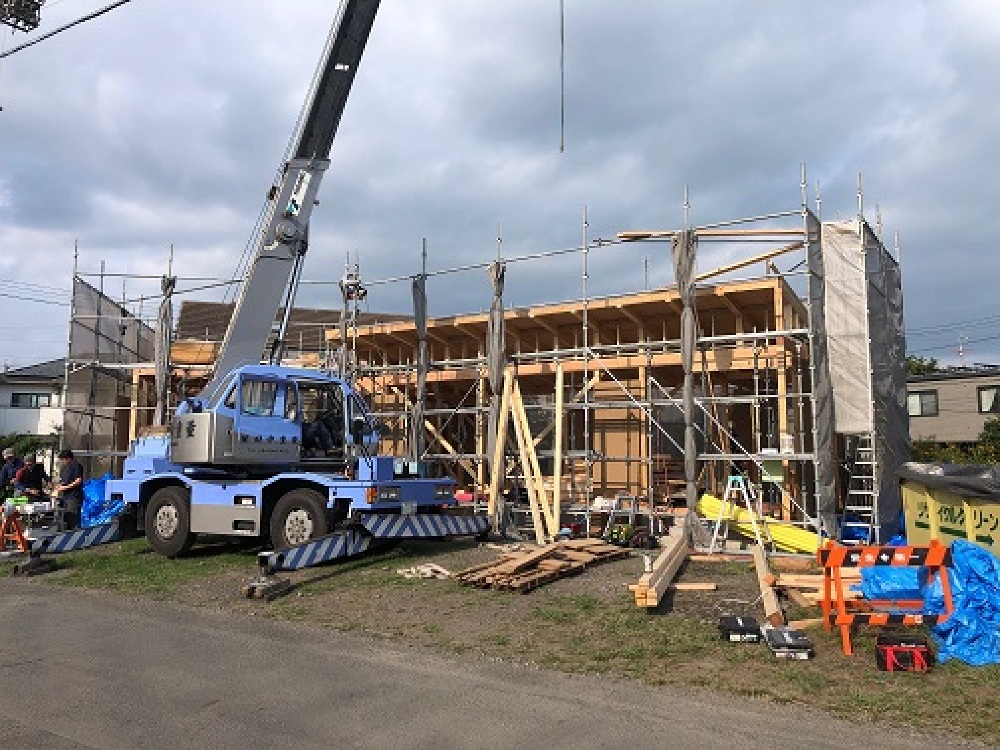

上棟しました!
台風の影響で1週間程遅れましたが、本日無事上棟することが出来ました。
平屋で屋根の造りもデザイン上複雑だったため、一日でルーフィング敷までできないことも想定しておりましたが、8名の大工さんの息の合った仕事の役割分担により、夕方には無事ルーフィングが敷き終わりました。
明日以降も様々な業種の職人さんが工事に入りますので、段取りよく工程を進めていきたいと思います。
- 6. 2022年10月14日
-

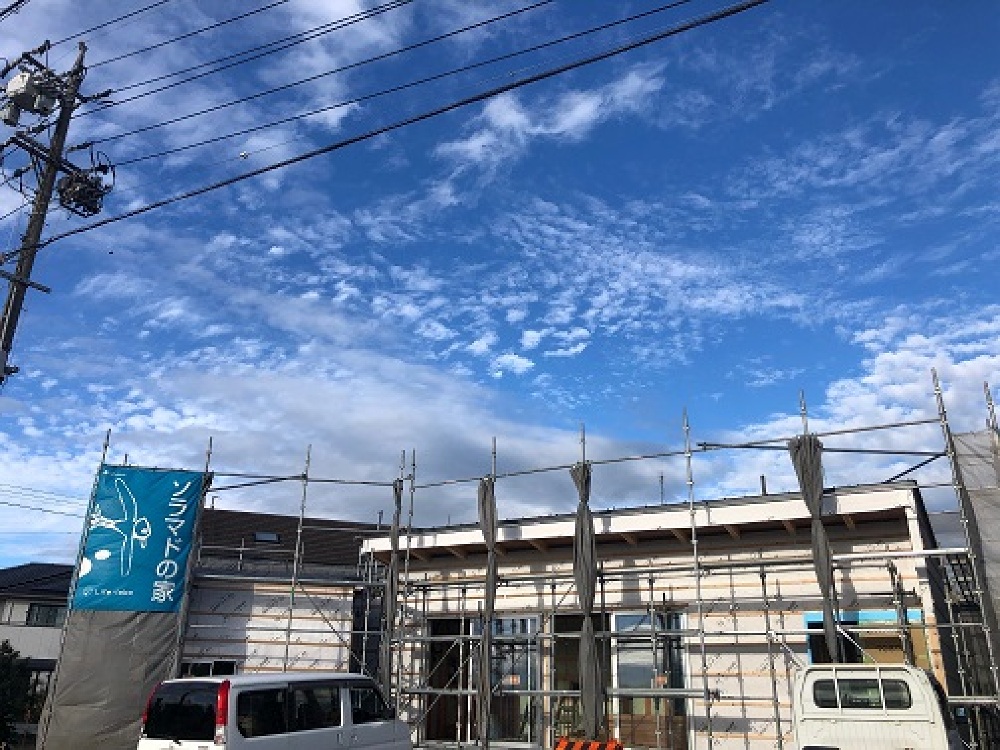

外壁工事中です
外部は外壁工事に入りました。
先週末透湿防水シートと土台水切りを施工し、今週は通気胴縁の施工を行いました。
内部は断熱材の吹付が終わり、今日から床を張っております。
上棟後、屋根屋さん、サッシ屋さん、水道屋さん、電気屋さんなど
多くの業者さんが工事に入りましたが、
大工さんを中心にすべての工事が順調に進んでおります(^^♪
引き続き、一つひとつの工程を丁寧に監理していきます!
- 7. 2022年11月03日
-

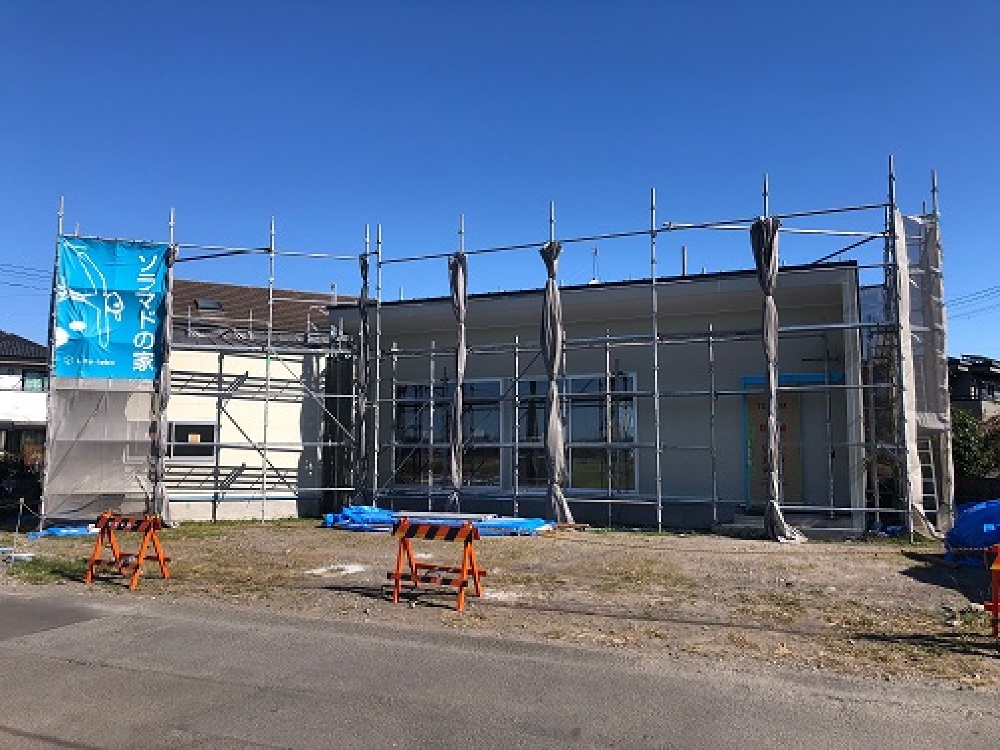

外壁が張り終わりました
外壁のコーキング工事まで終了し、現在はコーキングがしっかり固まるまで養生期間中です。
今後外壁の塗装工事、樋掛け、TVアンテナ工事が終わると、いよいよ足場を撤去し、ソラマドコートの工事に入ります。
室内も大工さんの工事があと1週間程で終了し、再来週からは仕上げ工事に入ります。
- 8. 2022年11月18日
-

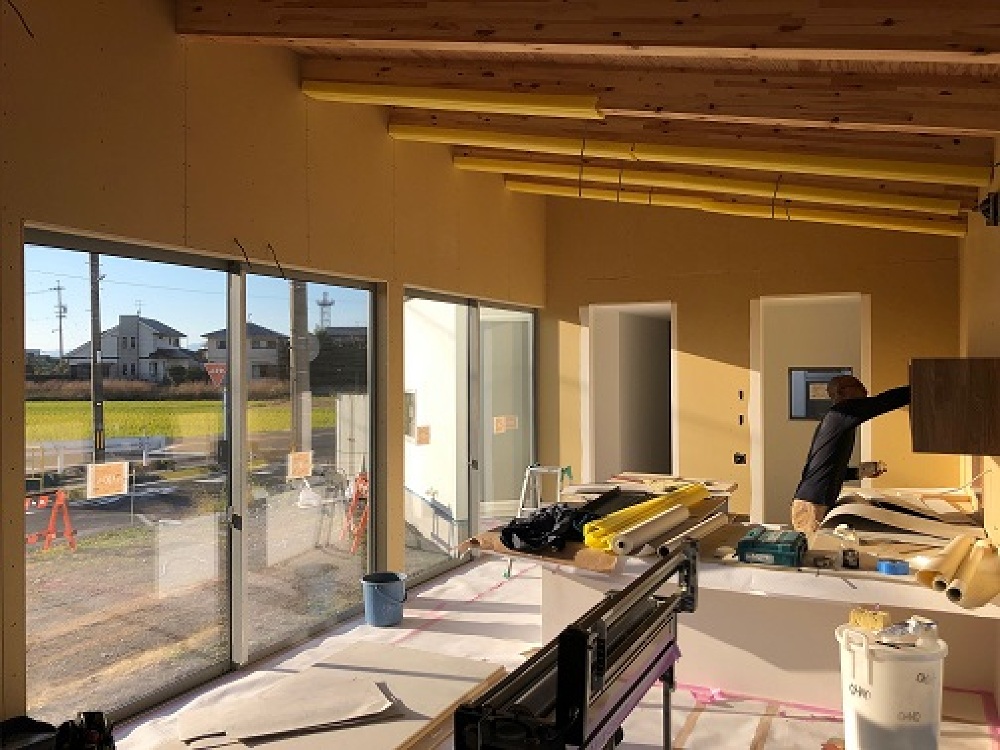

仕上工事に入りました
室内は仕上工事に入りました。
今週はクロス工事を行い、来週はタイル工事とソラコッタ塗を行います。
外部も順調に外壁塗装工事が終わり、既に足場も撤去しました。
構造現しの勾配天井の空間は、開放感抜群です(^^♪
- 9. 2022年12月03日
-
クリーニングを行いました
照明器具、設備機器、建具等の取付が終わり、昨日床やカウンターの養生を剥がしました。
今日は建物内のクリーニングを行っております。
来週からは屋外のソラマドコートの工事に入ります。
今から竣工が楽しみです(^^♪
- 10. 2022年12月27日
-
ソラマドコート工事中です

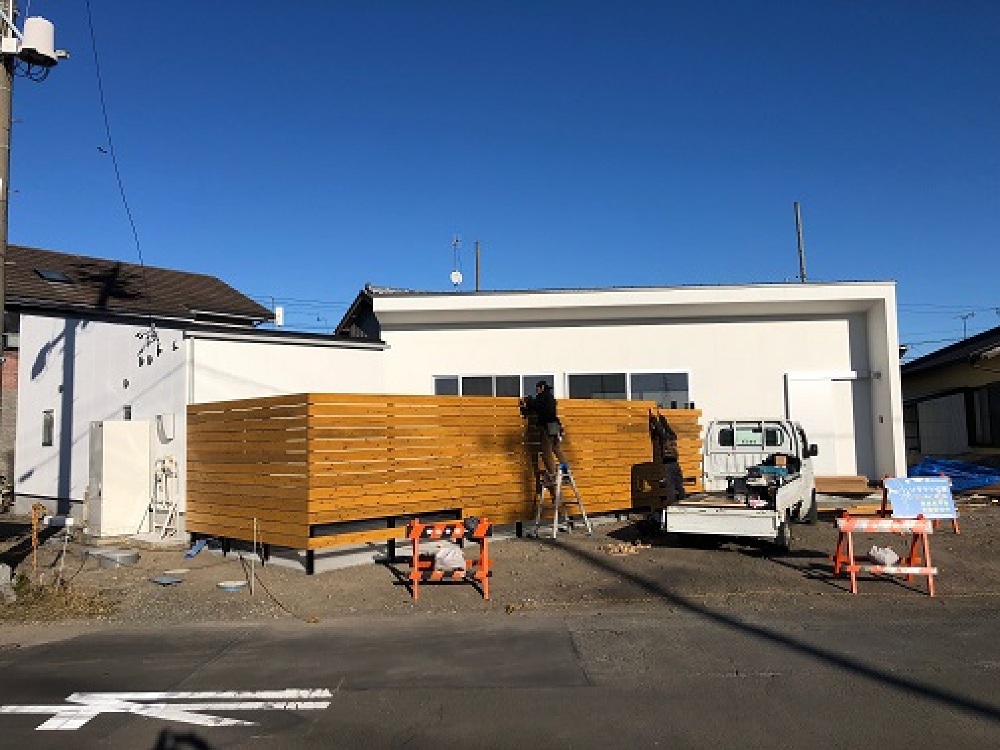

ソラマドコートの工事に入りました。
コンクリートの養生期間が終わったため、今日は大工さんがウッドデッキと板塀の施工を行っております。
夕方には板塀のおかげで、道路から建物内が覗けなくなりました。
今年の工事はここまでで、残りの工事は年明けになります。
いよいよ竣工が近づいてきました(^^♪
- 11. 2023年01月13日
-
竣工しました!
ソラマドコート及び浄化槽、エアコン工事が終了し、すべての工事が完了しました。
車の通りが多い道路に面しておりますが、板塀で囲ってしまうと外からの目線も全く気にならなくなりました。
明日・明後日はお施主様のご厚意により、完成見学会を開催致します。
解放感抜群のLDKは、是非体感して頂きたい空間です(^^♪
